忙しいのに利益が出ない原因とは?見積不足・手戻り・無償対応を案件別に見直す

費用の抜けを示す帯を虫眼鏡で確認するイラスト

スタッフは毎日忙しく、売上も前年より増えている。それでも利益が伸びず、納品後には疲労と未処理の仕事だけが残る。この状態で稼働率だけを上げても、利益が出ない原因を増幅することがあります。見積に含まれない確認や修正、無償の追加対応が増えるほど、作業時間と売上の関係が崩れていきます。

忙しいのに利益が出ないときは、案件別に売上、見積工数、実績工数、時間単価、外注費、追加作業を並べます。見積量の不足、作業の手戻り、価格の不足、契約範囲の拡大、共通費の負担を分けて調べ、原因に応じて価格・範囲・工程・体制を見直します。忙しさを個人の能力だけで説明しないことが出発点です。

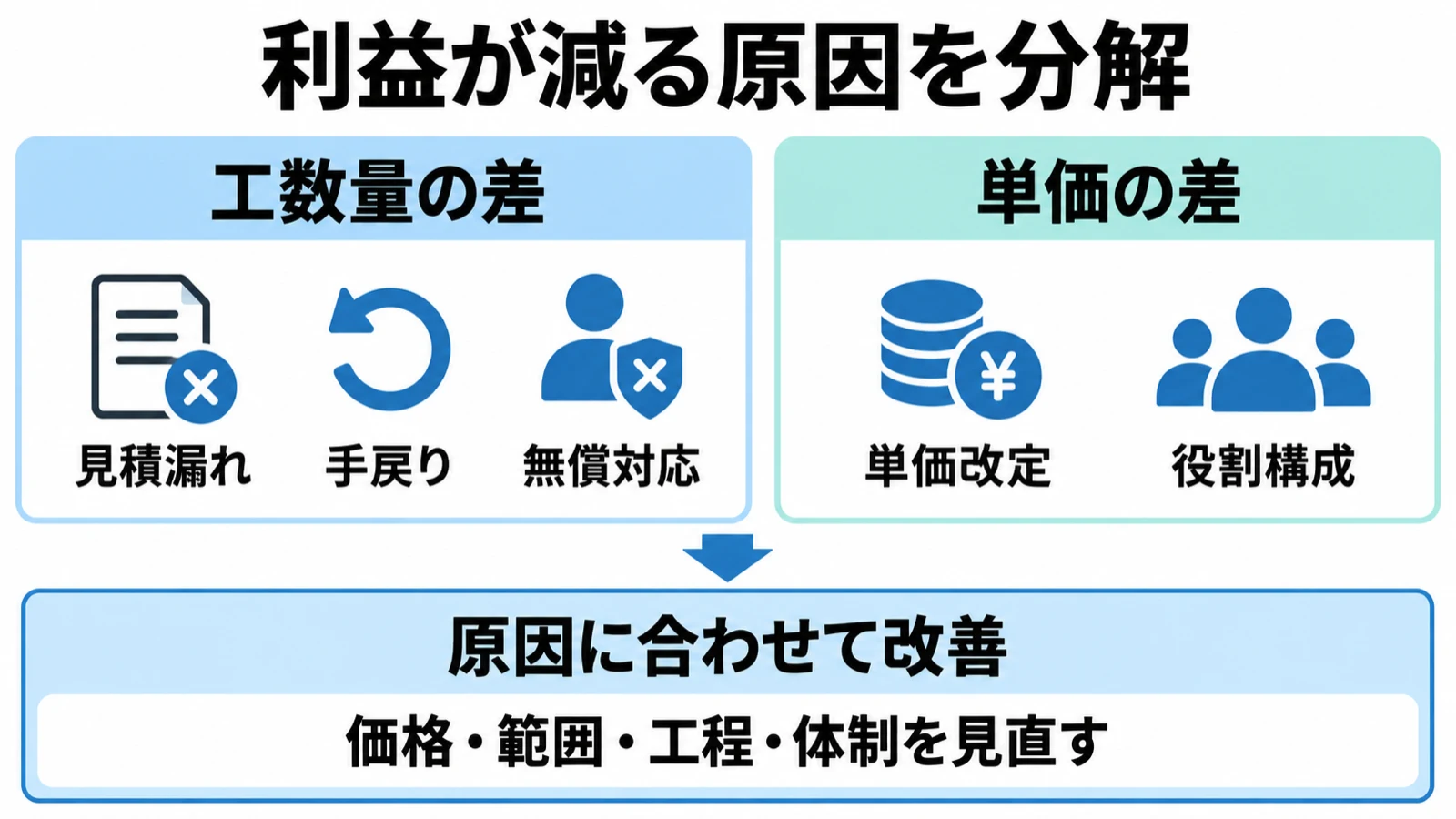

見積不足・手戻り・無償対応から工数量の超過を確認し、単価差と合わせて原価超過を調べる図
原価超過を工数量と単価に分け、作業量が増えた理由を確認して改善策へつなげます。

本記事のポイント

  1. 売上・忙しさ・利益を分け、同じ期間と費用範囲で案件の見積と実績を比較する。
  2. 原価超過を工数量と単価へ分解し、見積漏れ・手戻り・無償対応の原因を調べる。
  3. 原因に合う価格・範囲・工程・体制の変更を試し、次の見積と契約更新へ実績を戻す。

売上・忙しさ・利益を別々の指標として見る

売上は仕事の対価、忙しさは使っている時間や負荷、利益は売上から対象費用を引いた結果です。売上が増えても、それ以上に工数や外注費が増えれば採算は悪化します。逆に記録上の稼働率が低くても、育成や共通支援など案件に計上していない仕事が多い可能性があります。三つを同じ指標のように扱わないことが必要です。

最初に、比較対象の期間と費用範囲をそろえます。請求が遅れているだけなのか、実際に原価が増えているのか、入金が遅いのかでは対応が違います。契約額、会計上の売上、請求額、入金額を分け、案件別原価管理で直接原価と共通費を整理します。資金不足を原価超過と混同しないでください。

月次合計だけでなく、完了案件と進行案件を分けて見ます。完了案件は次回の見積改善へ、進行案件は追加見積や配置変更へつなげます。進行案件の実績が予算内でも、残作業が多ければ赤字になる可能性があります。完成時原価の着地予測を併せて確認すると、納品前に動けます。

見えている症状疑う原因追加で確認する情報
売上増でも採算低下単価不足、外注費増、案件構成の変化同種案件の単価・費用・構成比
工数が毎回超過見積漏れ、修正、仕様変更作業区分別の予定と実績
特定顧客だけ忙しい無償対応、窓口重複、支援範囲の曖昧さ依頼件数・内容・契約内外
現場採算は良いが会社利益が低い共通費、未配賦、対象範囲の違い配賦前後と会計原本の照合

原価超過を工数量と単価の差に分ける

税抜の架空例として、売上100万円、見積工数100時間、標準単価3,000円、外注費と直接経費20万円を考えます。見積直接原価は50万円、配賦前の採算は50万円です。実績工数が160時間、実績に適用する平均単価が3,200円なら、労務費は51万2,000円、その他の直接費が同じ場合の採算は28万8,000円へ下がります。

労務費の増加21万2,000円は、工数量の差と単価の差に分けられます。工数量差は(160−100)時間×3,000円で18万円、単価差は160時間×(3,200−3,000)円で3万2,000円です。二つの合計は21万2,000円になります。この分解は差異の一つの表現方法であり、基準の置き方を毎回そろえて使います。

確認項目計算架空例
見積労務費100時間 × 3,000円300,000円
実績労務費160時間 × 3,200円512,000円
工数量の差60時間 × 3,000円180,000円
単価の差160時間 × 200円32,000円

工数量の差は、見積漏れ、顧客の仕様変更、社内のやり直し、調査難易度、引継ぎなどに分けます。単価の差は賃金水準の変更だけでなく、役割構成や熟練者への応援依頼で生じる場合があります。高単価の担当者を使ったことだけを問題にせず、その結果として納期や作業時間を改善できたかも確認します。

比較に使う時間単価の費用範囲は同一にします。見積では給与のみ、実績では共通費込みなら、差は実際の効率低下を示していません。工数から人件費を計算する方法で単価の構成と適用期間を決め、制度変更による差を別に扱います。記録漏れのある過去案件を正確な基準として使わないことも大切です。

見積不足・手戻り・無償対応を切り分ける

見積不足は、契約時点で必要だった作業が数量や時間に入っていない状態です。制作や開発そのものは見積もっていても、会議、進行管理、レビュー、納品準備が漏れることがあります。工程ごとに実績を戻し、次の見積で同じ漏れを繰り返さないようにします。標準時間は最短記録ではなく、通常の品質条件で再現できる範囲を基準にします。

手戻りはすべて同じ原因ではありません。社内の確認不足、顧客との合意不足、承認後の変更、技術的不具合を区別します。顧客からの修正だから追加請求できるとは限らず、当初の受入条件を満たしていない修正は自社で対応すべき場合があります。依頼内容と契約範囲、承認履歴を照合して判断します。

無償対応は、善意で始めた小さな追加が積み重なることで起こります。毎回数十分でも、担当者や窓口が複数なら月次では大きな工数になります。依頼の受付時点で契約内、追加見積、判断保留を分け、現場が一人で断るか受けるかを抱え込まない運用を作ります。顧客の月次単位では顧客別採算管理で確認します。

原因コードを増やしすぎると、分類が目的になります。最初は見積漏れ、範囲変更、品質修正、待ち・調整、その他の数区分に絞り、その他が多い理由を見ます。原因が複数なら主因と補足を記録し、同じ時間を複数原因へ重複配賦しないようにします。時間が増えた事実と、その理由の推定も分けてください。

原因に合う改善策を一つずつ試す

単価不足なら、実績原価と必要な利益から価格を再計算します。原価70万円で売上に対する利益率30%を目指す場合は、70万円÷0.7で100万円です。30%の上乗せによる91万円とは異なります。工数見積と価格設定に沿って、価格と作業範囲をセットで見直します。

手戻りが多い場合は、早い段階で見本や仕様を確認する、承認者を決める、資料の正本を一つにするなど、誤りを後工程へ送らない変更を試します。会議を一つ減らすだけでなく、その会議が担っていた合意をどこで取るかも設計します。短期的に確認時間が増えても、後半の大きな修正が減るなら総工数が改善する可能性があります。

過負荷が原因なら、予定と残工数を見て納期や配置を変更します。スタッフの稼働・工数管理で休暇、共通業務、確定と仮置きを区別し、空いて見える時間が本当に割り当て可能か確認します。外注化を検討する場合も、説明や検収の社内工数を含めた比較が必要です。

共通費が原因なら、一律の経費削減よりも、使っていない契約、重複ツール、費用の対象部門を確認します。育成や品質保証を機械的に削ると、後の手戻りや採用負担が増える可能性があります。間接費・共通費の配賦では、配賦ルールの変更による見かけの改善と、会社全体の費用削減を区別します。

改善を次の見積と契約更新に反映する

改善担当、期限、確認指標を決め、次の同種案件で検証します。見積漏れ対策なら工程別の予定と実績、無償対応対策なら追加依頼の承認率と対応時間、工程改善なら修正時間と品質を見ます。利益率だけでは案件構成や単価変更の影響が混ざるため、原因に近い指標も必要です。

すでに使った工数を取り戻すことはできません。進行案件で重視するのは、今から必要な残作業と、条件変更で改善できる範囲です。完了後の振り返りでは当初予算を残し、最終実績へ上書きしないようにします。見積版数、仕様変更、顧客承認をセットで保存すると、次回の交渉に使える根拠になります。

スタッフへの説明では、記録を減らすことや忙しく見せることを評価しないと明確にします。育成、支援、難しい引継ぎは短期の採算指標だけでは捉えきれません。個人の順位を作る前に、受注条件と工程の問題を点検し、正確な記録が本人の過負荷相談にも役立つようにします。

忙しいのに利益が出ない状態は、一つの節約策で解決するとは限りません。案件の数字をそろえ、原因を分け、変えた条件を次の実績で確かめる流れを作ることが必要です。適切な価格と範囲で受注し、無理のない体制で納品できる状態が、売上の増加を利益につなげる土台になります。

よくある質問

忙しいのに利益が出ない主な原因は何ですか?

見積に含めていない作業、手戻り、無償の追加対応、価格不足、外注費や共通費の増加などが考えられます。請求や入金時期の問題も分けて確認します。まず案件IDで売上と対象原価をそろえ、見積と実績を作業区分ごとに比較してください。忙しさだけから担当者の効率が悪いと決めつけないことが大切です。

稼働率を上げれば利益は改善しますか?

必ずしも改善しません。採算の悪い条件の仕事や無償対応が増えれば、高稼働でも利益は残りません。休暇や育成、共通支援の余裕をなくすと品質や納期が悪化する場合もあります。稼働率の分母を固定し、時間の量だけでなく単価、契約範囲、手戻り、残工数を確認して改善策を選びます。

工数量と単価の影響はどう分けますか?

一つの方法は、工数量差を(実績時間−見積時間)×見積単価、単価差を実績時間×(実績単価−見積単価)で求めることです。両者の合計が労務費の差になります。費用範囲をそろえ、役割構成や単価制度変更の影響も確認してください。差異の分け方は固定し、月ごとに都合のよい基準へ変えないことが必要です。

利益改善では何から着手すべきですか?

進行案件は完成までの残作業と追加条件を確認し、今から変えられる対応を優先します。完了案件は見積漏れ、範囲変更、品質修正などの原因を次回見積へ戻します。値上げ、範囲調整、工程変更、配置変更を原因に合わせて選び、担当者と期限、確認指標を決めます。利益率だけでなく品質・納期・スタッフ負荷も併せて検証します。
